Grønlielva Kraftverk
Tidsrom: 2014-2015
Vi utførte:
Prosjektet gjelder anleggstekniske arbeider for Grønnlielva kraftverk og omfatter bygging av ca. 1540 m nedgravd rørgate med Ø1100, Ø1000 og Ø900 mm GRP rør. Det ble en forankringskloss som var opp retningsendring og en til to forankringskloss ved diameterovergang. Inntakskonstruksjon med utgravd/utsprengt basseng og en vertikal plate dam i betong. Kraftstasjon i dagen. Adkomstveg fra kommunal veg og til kraftstasjon.

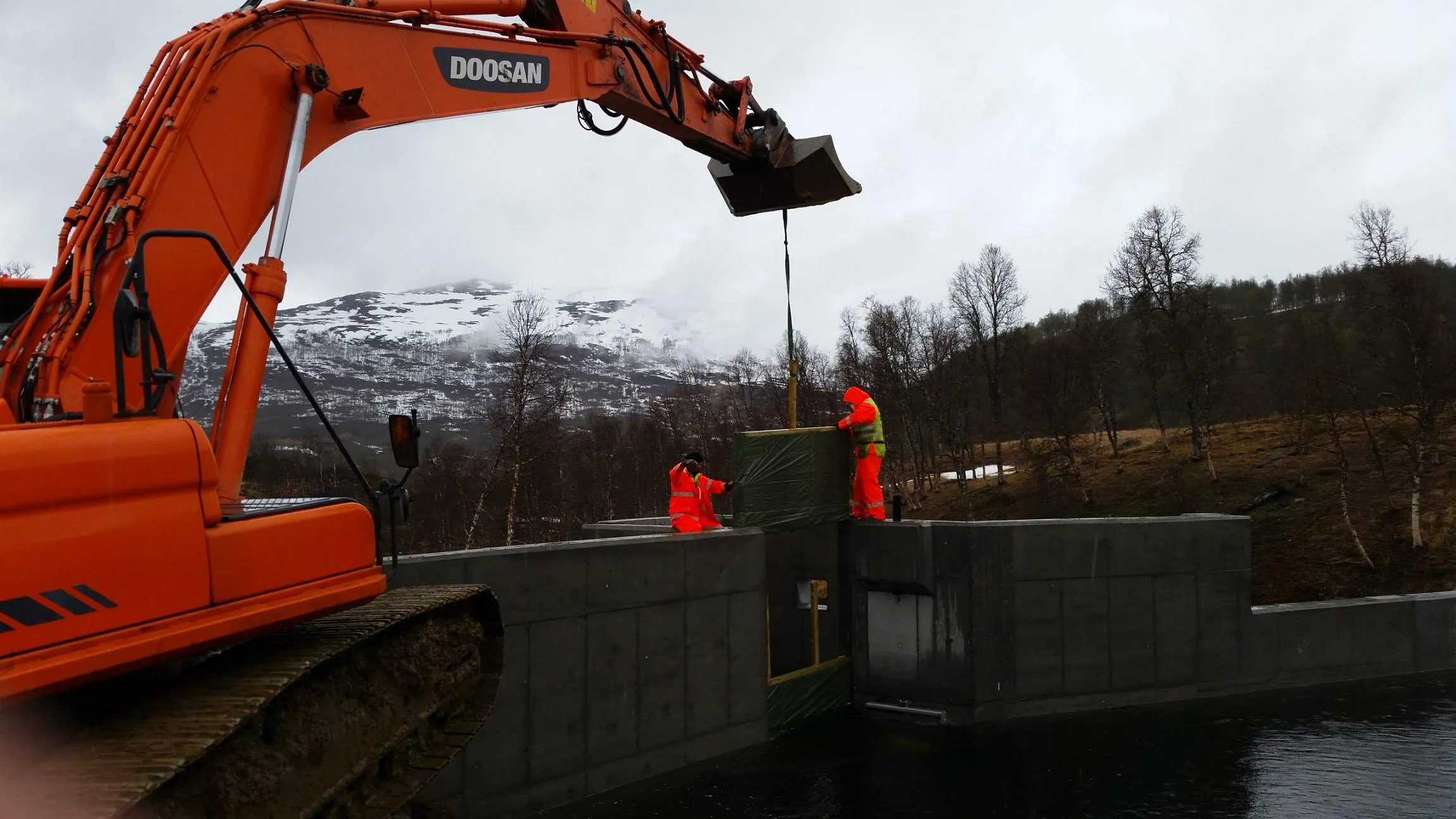

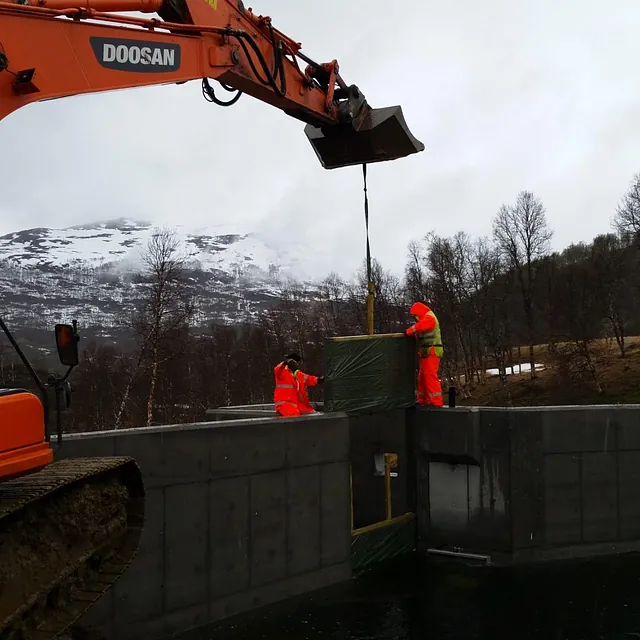

Prosjektet utnyttet brutto fall på ca. 168 meter i Grønlielva med inntak på kote 253 og turbinsenter på kote 85. En kraftstasjon med en vertikal Pelton turbin, med effekt på 2,8 MW, slukeevne 1,73 m3/s og årsproduksjon på 7,1 GWh. Det anlegges ny adkomstveg fra eksisterende bilveg og langs traktor veg frem til inntak, ca. 250 meter. Det anlegges også ny adkomstveg fra bilveg og til tomt for kraftstasjon, på ca. 150 meter. Anlegget er klassifisert i bruddkonsekvensklasse 0. Nedstrøms kraftstasjon ligger et lokalt vannverk som entreprenør måtte ta hensyn til med tanke på vannkvalitet i elva under sitt arbeid.

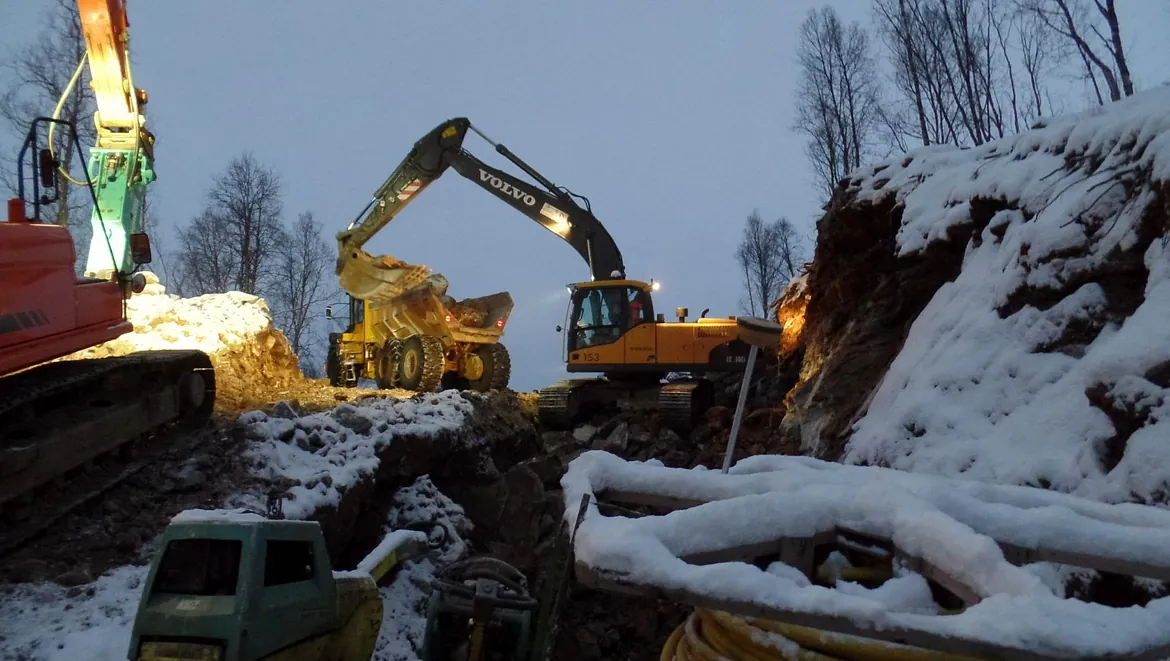

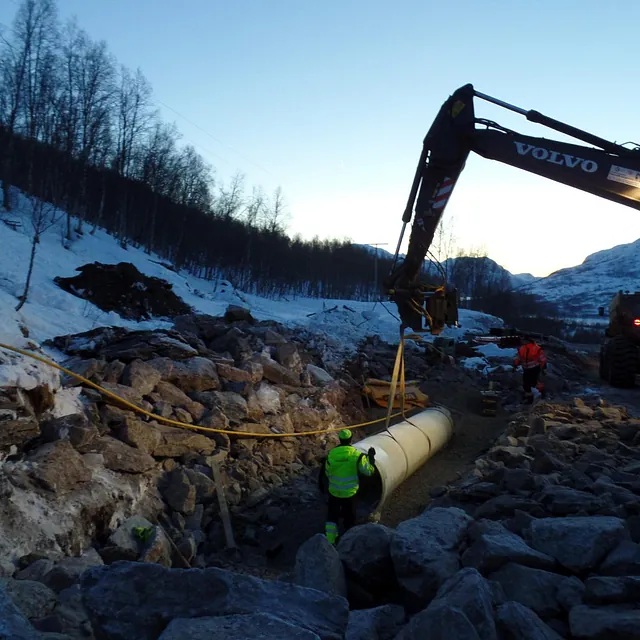

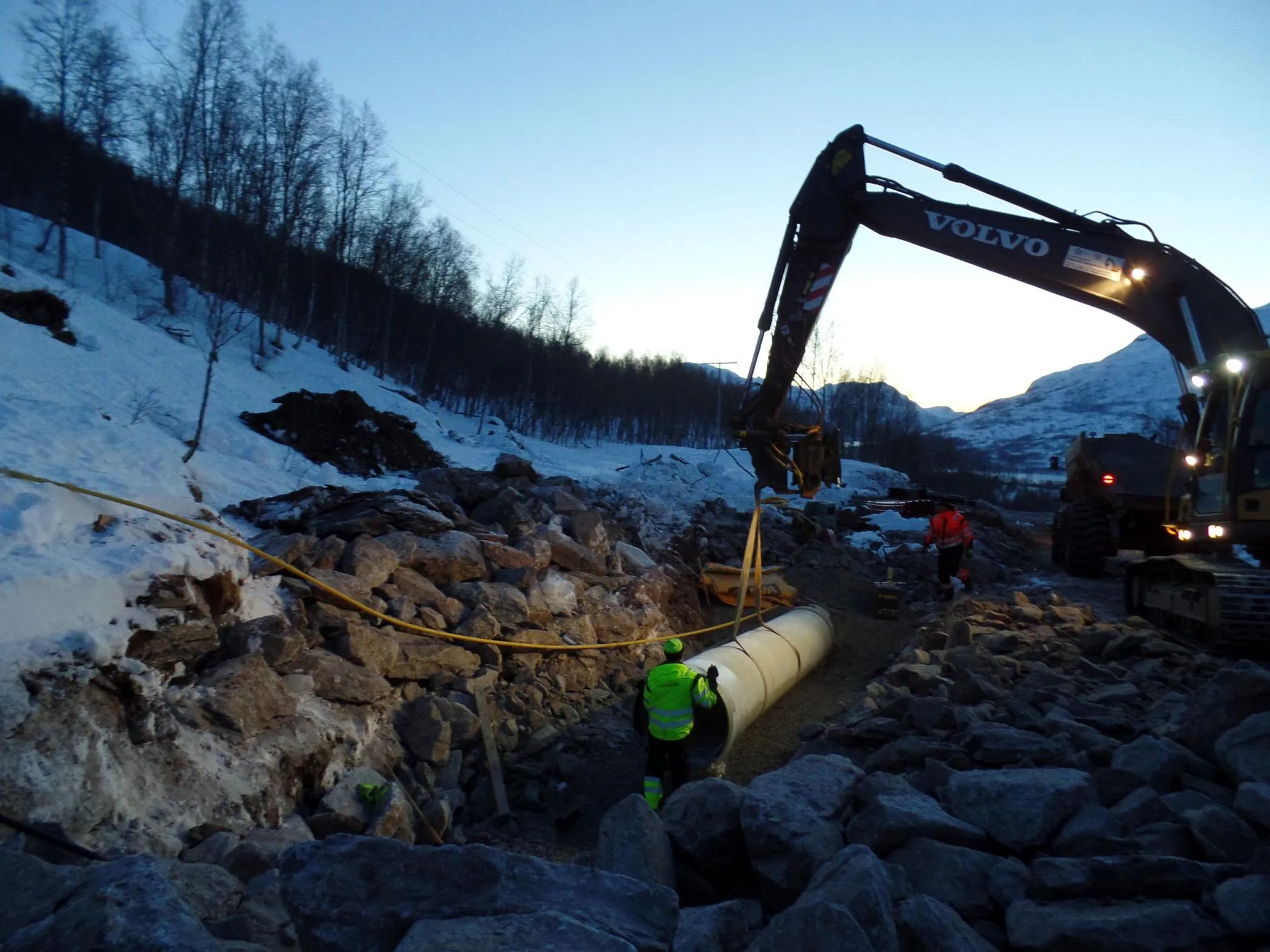

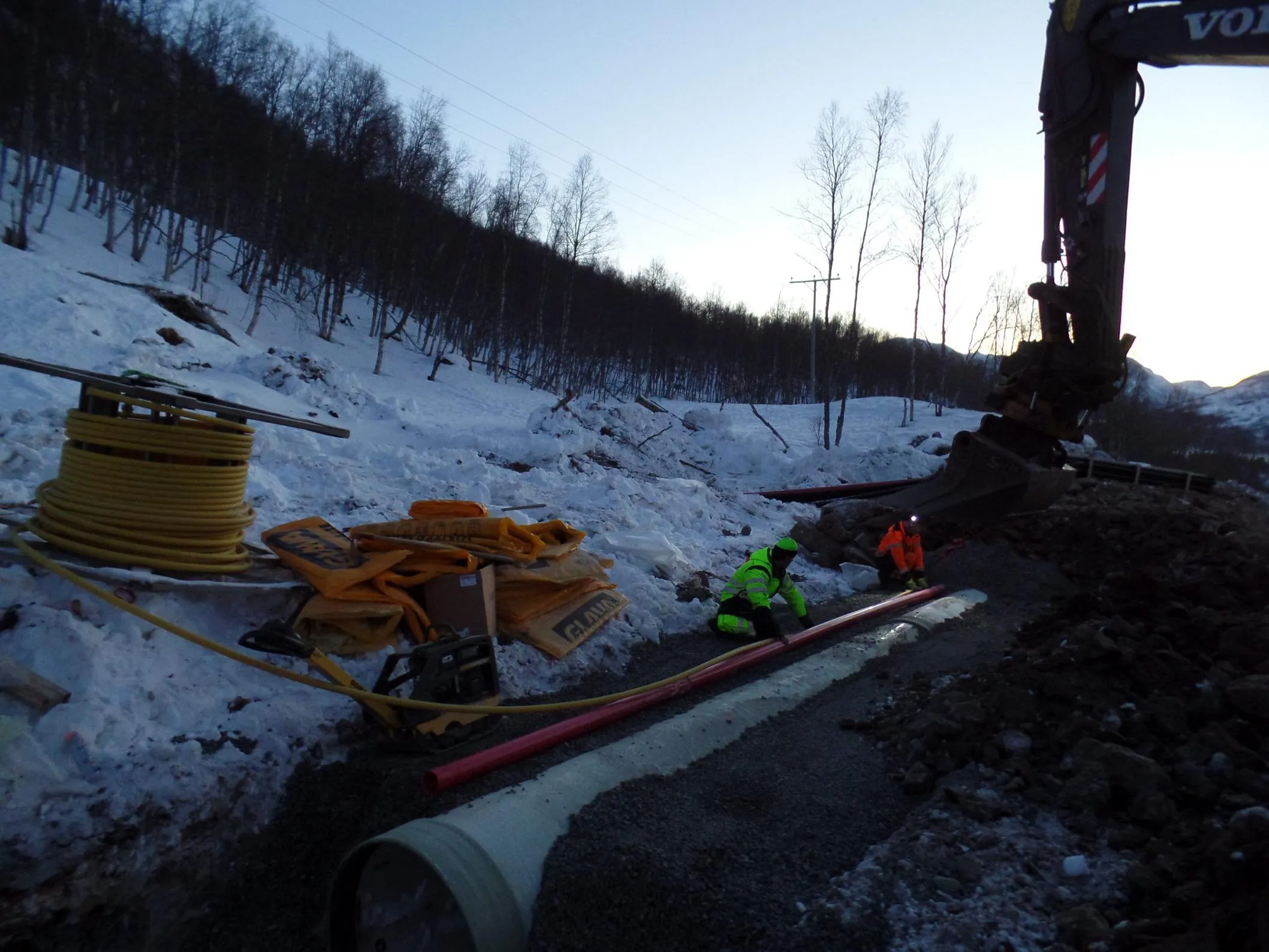

Bygging av minikraftverk. Rørledning Dimensjon 900, 1000 og 1100mm. Grøfte dybde 2 – 6 meter. Tilførselsveger. Grunnarbeid for kraftstasjon og inntaksdam.

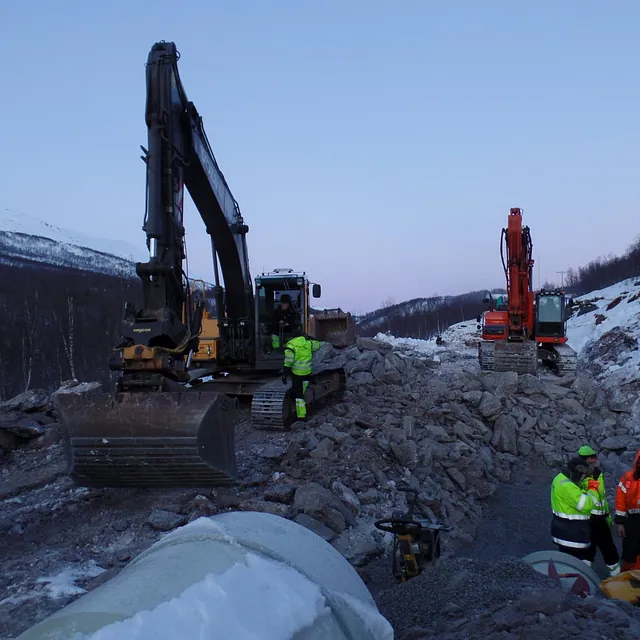

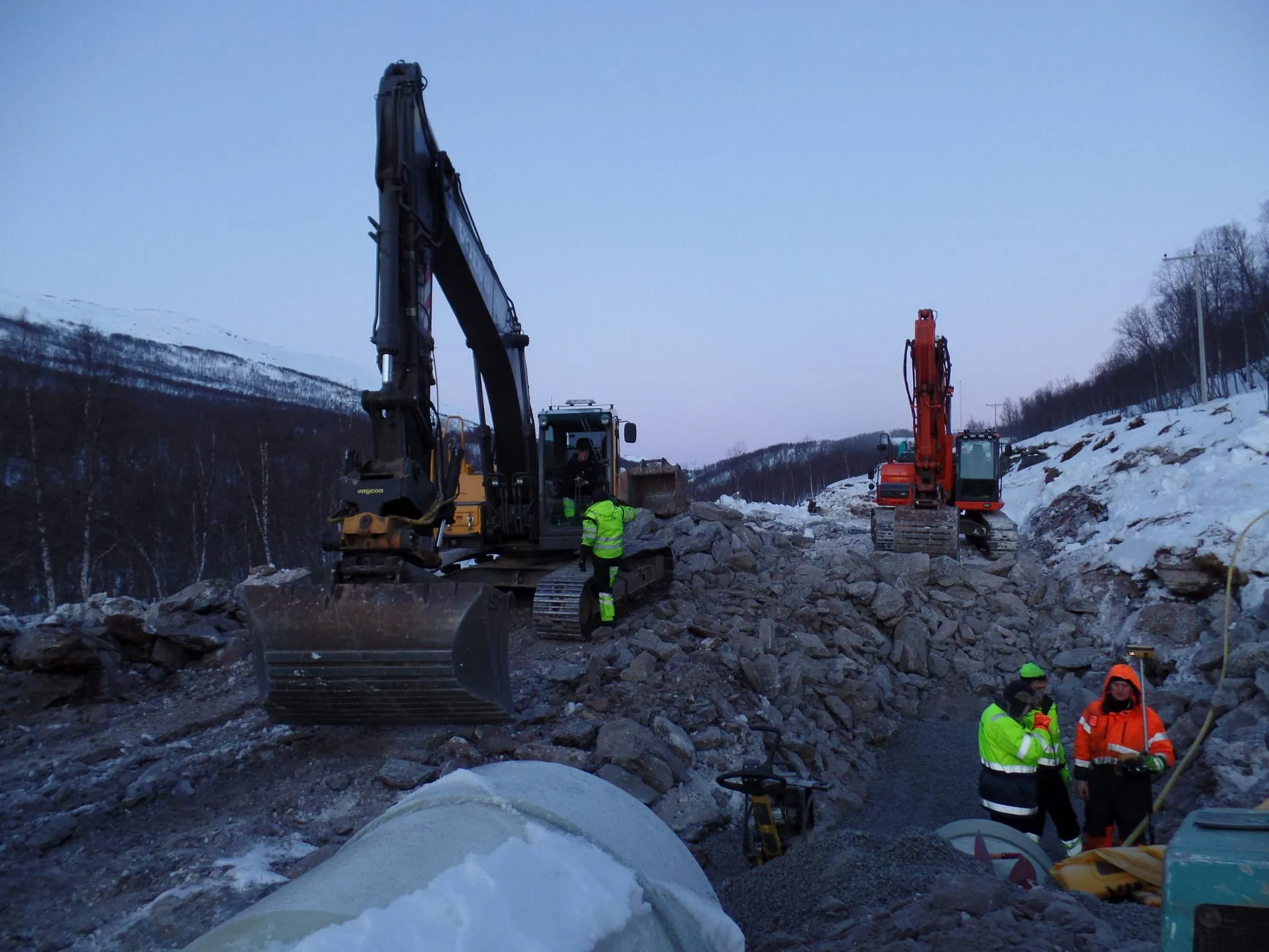

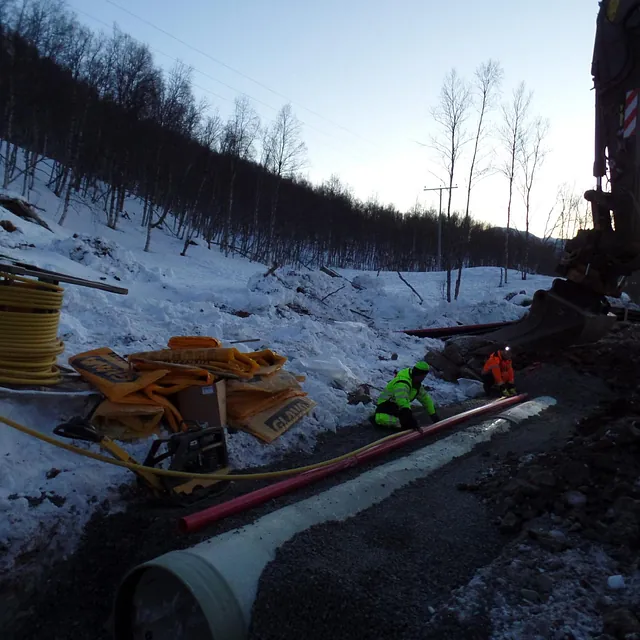

Fjernede masser/vegetasjons dekke arronderes i terrenget langs veitrase eller ble kjørt til anvist depot i anleggsområdet. Arbeidene omfattet alle grave-, sprengnings- og grøftearbeider, samt fyllingsarbeider komplett til ferdig vei og plass. Det var lagt krav til rørkvalitet og utlegging av rør iht. normaler for landbruksveier, samt krav til stikkrenner med leggeanvisning.
